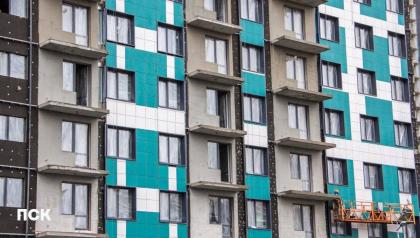

Прочитала про обновление на стройке в конце сентября и приятно удивлена, как быстро уже переходят к следующему этапу стройки, ведь в первом, втором и четвертом корпусе завершили монолитные работы, заканчивают кладку внутренних перегородок, работают над кровлей. В третьем корпусе до 19-го этажа установили окна и балконы, монтируют отопление, вентиляцию, водопровод и канализацию. Ведутся подготовительные работы к отделке квартир и МОПов. Так держать.
Прочитала про обновление на стройке в конце сентября и приятно удивлена, как быстро уже переходят к следующему этапу стройки, ведь в первом, втором и четвертом корпусе завершили монолитные работы, заканчивают кладку внутренних перегородок, работают над кровлей. В третьем корпусе до 19-го этажа установили окна и балконы, монтируют отопление, вентиляцию, водопровод и канализацию. Ведутся подготовительные работы к отделке квартир и МОПов. Так держать.
Прикрепленные изображения: 4
Так близко дома понатыканы друг возле друга(( а придомовая территория хоть закрыта от машин?
Так близко дома понатыканы друг возле друга(( а придомовая территория хоть закрыта от машин?
Территория будет только огорожена. И для хранения машин будут доступны две отдельно стоящие 7-этажные парковки, рассчитаны на 540 мест. Еще 88 автомобилей можно будет разместить на отрытых стоянках по периметру домов.
Территория будет только огорожена. И для хранения машин будут доступны две отдельно стоящие 7-этажные парковки, рассчитаны на 540 мест. Еще 88 автомобилей можно будет разместить на отрытых стоянках по периметру домов.
А цены известны на эти парковки? Если будет космос то за эти 88 мест будет война)))
Новости на стройке в январе - монолитные работы завершены во всех корпусах. Закончена кладка внутренних стен перегородок и наружных стен из газобетона. Готовность кровли — 90%. Ведётся установка лифтового оборудования: в корпусах с 1‐го по 3‐й готовность составляет 40%. Готовность тёплых витражей в корпуса с 1‐ого по 3‐ий — 90%, в 4‐ом корпусе — 80%. Также в январе во всех корпусах стартует монтаж квартирных дверей. В паркинге начато устройство внутренних инженерных сетей.
Новости на стройке в январе - монолитные работы завершены во всех корпусах. Закончена кладка внутренних стен перегородок и наружных стен из газобетона. Готовность кровли — 90%. Ведётся установка лифтового оборудования: в корпусах с 1‐го по 3‐й готовность составляет 40%. Готовность тёплых витражей в корпуса с 1‐ого по 3‐ий — 90%, в 4‐ом корпусе — 80%. Также в январе во всех корпусах стартует монтаж квартирных дверей. В паркинге начато устройство внутренних инженерных сетей.
Общая строительная готовность ЖК Friends — 78%. Монолитные работы завершены во всех корпусах. Кровельные работы завершены на 90% и возобновятся в апреле. Монтаж лифтового оборудования вышел на финишную прямую: готовность в корпусах с 2‐го по 4‐й — 70%, в 1‐м — 80%. Во всех корпусах монтируются квартирные двери. В паркинге продолжаются работы по устройству внутренних инженерных сетей. Ведётся подготовка к облицовке фасадов.
Общая строительная готовность ЖК Friends — 86%. Монолитные работы завершены во всех корпусах. Кровельные работы завершены на 90% и возобновятся в апреле. Завершается монтаж лифтового оборудования: в корпусе 4.1.1, 4.1.2 и 4.2.1 — готовность 97%, в корпусе 4.2.2 — 90%. Во всех корпусах закончена установка холодных витражей на жилых балконах, тёплые витражи готовы на 95%, монтируются квартирные двери. Продолжаются работы по отделке мест общественно
Общая строительная готовность ЖК Friends — 86%. Монолитные работы завершены во всех корпусах, кровельные работы на завершающей стадии. Лифтовое оборудование установлено в корпусах 4.1.1, 4.1.2, 4.2.1, в корпусе 4.2.2 — готовность 90%. Во всех корпусах установлены холодные витражи на жилых балконах, готовность теплых витражей — 95%. Квартирные двери в корпусах 4.1.1, 4.1.2, 4.2.2 — монтируются, в корпусе 4.2.1 — установлены.
Общая строительная готовность ЖК Friends — 89%. Завершены монолитные работы, завершатся кровельные. Во всех корпусах установлены лифтовое оборудование и холодные витражи на жилых балконах. Готовность теплых витражей — 98%. Завершается подключение к инженерным сетям в корпусах 4.1.1, 4.1.2, 4.2.1.
Итоги на сентябрь. Общая строительная готовность ЖК Friends — 94%. Во всех корпусах завершаются кровельные работы, подходит к концу монтаж подсистемы вентфасада корпуса и фасадной плитки. Готовность тёплых витражей достигла 99%. Квартирные двери монтируются в корпусах 4.1.1, 4.1.2 и 4.2.2. В корпусе все квартирные двери установлены. Продолжается благоустройство на территории всех корпусов, включая паркинг.
