Ход строительства ЖК А101 Всеволожск

  • Страница 1 из 2
  • 1
  • 2
  • Вперед

Фото со стройки

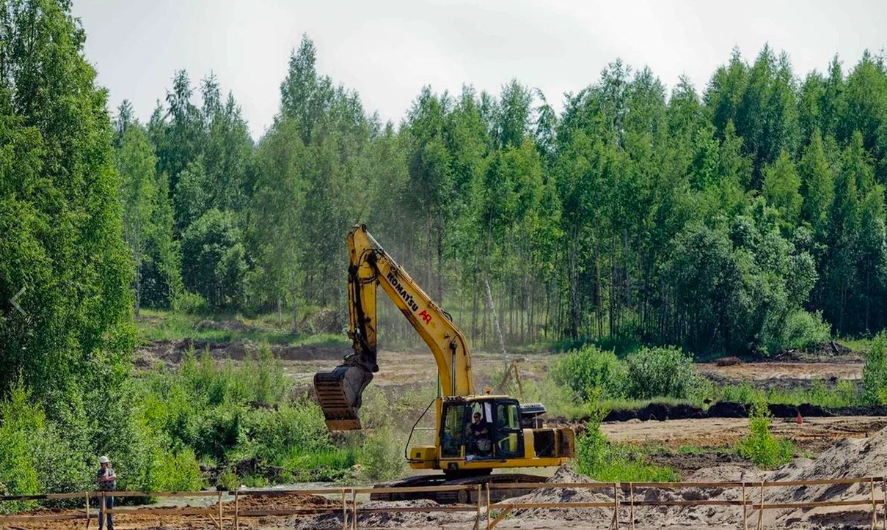

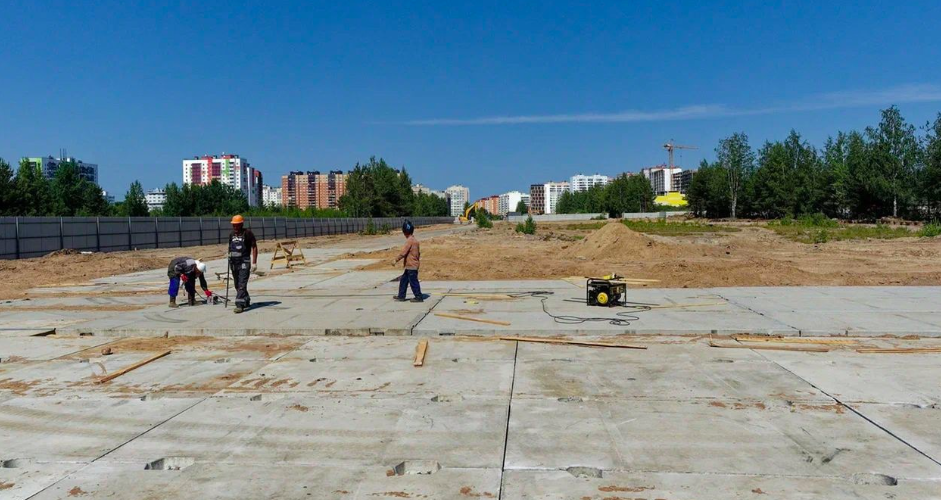

Идёт подготовительный этап

- работы по подготовке территории строительства

- разработка котлована

- подготовка к монолитным работам

Прикрепленные изображения

  • Снимок экрана 2023-08-17 в 15.23.02.png
  • Снимок экрана 2023-08-17 в 15.23.14.png

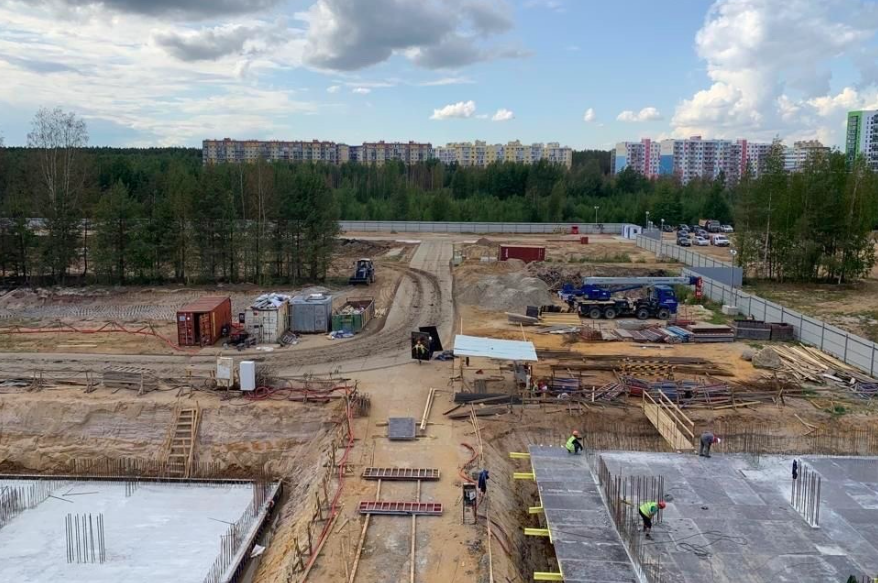

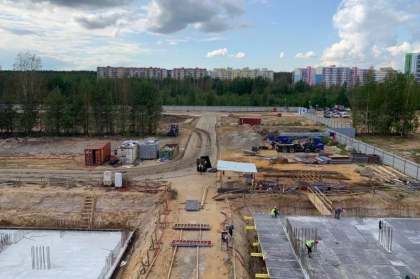

Отлично продвинулись прям на стройке за август:
В домах 1.1, 1.3, 3.1 выполняются забивка и испытание свай; в доме 3.2 и 3.3 осуществляется устройство бетонной подготовки под фундаментную плиту, бетонирование фундаментной плиты и стен цоколя; в доме 1.2 осуществляется устройство бетонной подготовки под фундаментную плиту.

Прикрепленные изображения

  • Снимок экрана 2023-08-30 в 09.56.00.png
  • Снимок экрана 2023-08-30 в 09.57.22.png
Объявления



Отлично продвинулись прям на стройке за август:
В домах 1.1, 1.3, 3.1 выполняются забивка и испытание свай; в доме 3.2 и 3.3 осуществляется устройство бетонной подготовки под фундаментную плиту, бетонирование фундаментной плиты и стен цоколя; в доме 1.2 осуществляется устройство бетонной подготовки под фундаментную плиту.



Прикрепленные изображения: 2

Благодарим 😊 На нашем сайте в разделе "Ход строительства" вы всегда можете посмотреть актуальные на конец каждого месяца фотографии и статус строительства вашего дома. Также мы публикуем динамику стройки в наших аккаунтах в соцсетях. Кроме этого, мы публикуем отдельные посты, где рассказываем про отдельные элементы строительных работ в домах.

Завершаются работы нулевого цикла
В трех корпусах дома №1 завершились испытания свай, а в корпусе 1.2 началось армирование фундаментной плиты. В корпусе 3.1 дома №3 также выполнены работы по забивке и испытанию свай, в корпусе 3.2 проводится армирование стен ниже нулевой отметки, идут работы по гидроизоляции, в корпусе 3.3 уже начались работы по бетонированию стен и перекрытия подвала. Все строительно-монтажные работы ведутся в полном соответствии с планом-графиком.

Прикрепленные изображения

  • Снимок экрана 2023-09-19 в 08.38.44.png

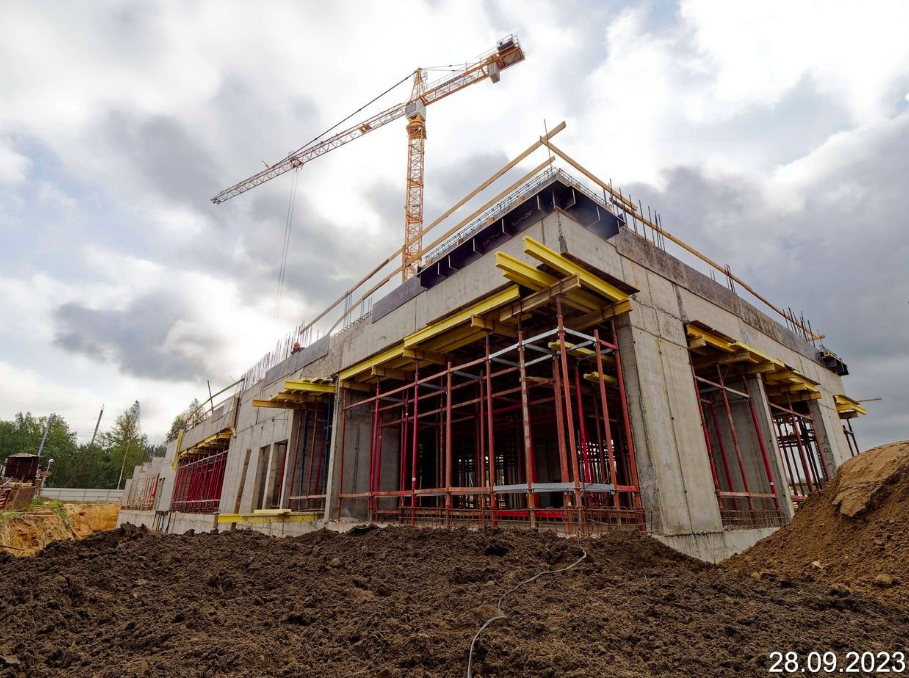

Ход стройки в сентябре
Корпус 3.3 бетонирование плиты перекрытия первого этажа, а также устройство опалубки захваток плиты перекрытия первого этажа
Корпус 3.2 Ведётся бетонирование плиты перекрытия отметки 0.0
Корпуса 1.3. Идёт забивка свай
Корпус 1.2. Ведётся бетонирование плиты перекрытия первого этажа, а также устройство опалубки захваток плиты перекрытия первого этажа

Корпус 1.1 Идёт забивка свай

Прикрепленные изображения

  • Снимок экрана 2023-10-09 в 14.29.47.png
  • Снимок экрана 2023-10-09 в 14.31.23.png



Ход стройки в сентябре
Корпус 3.3 бетонирование плиты перекрытия первого этажа, а также устройство опалубки захваток плиты перекрытия первого этажа
Корпус 3.2 Ведётся бетонирование плиты перекрытия отметки 0.0
Корпуса 1.3. Идёт забивка свай
Корпус 1.2. Ведётся бетонирование плиты перекрытия первого этажа, а также устройство опалубки захваток плиты перекрытия первого этажа

Корпус 1.1 Идёт забивка свай



Прикрепленные изображения: 2

Ну, неплохо так выглядит, насколько я знаю А101 в целом неплохо строит

Обратите внимание

Ну, неплохо так выглядит, насколько я знаю А101 в целом неплохо строит

Не плохо в  плане качества?
А что со сроками, это наиболее важно сейчас.

Не плохо в  плане качества?
А что со сроками, это наиболее важно сейчас.

Здравствуйте! Строительство идет в соответствии с графиком, по срокам можно ориентироваться на дату, указанную в ДДУ🤝

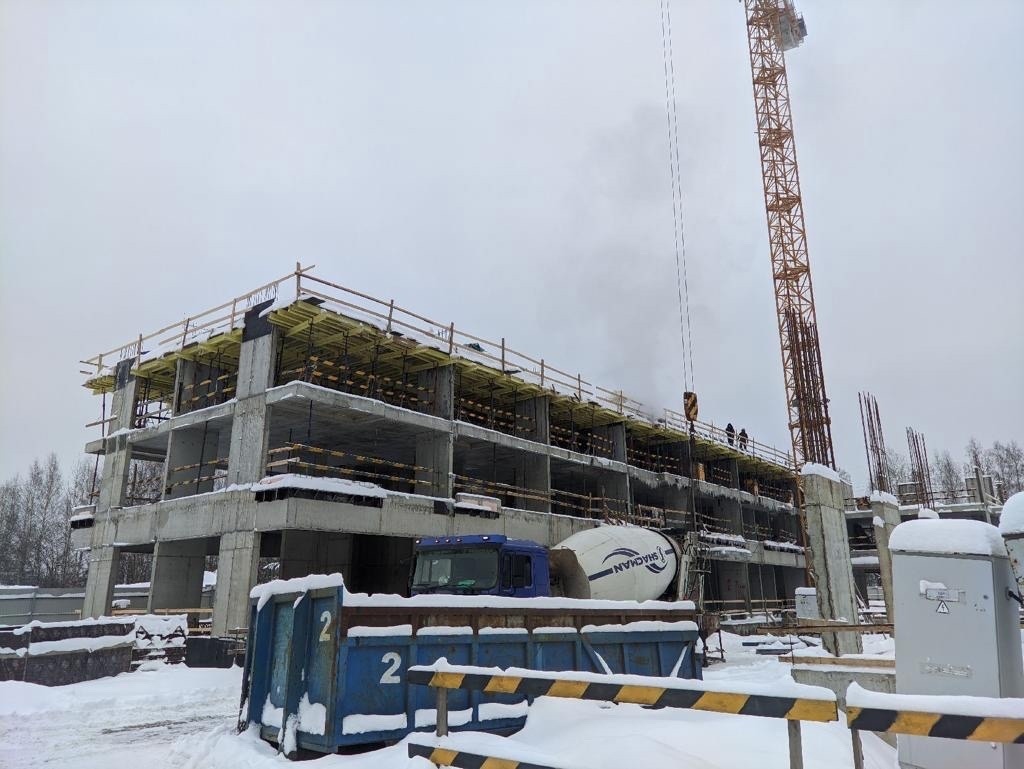

Динамика строительства в ноябре
В корпусе 3.3 дома №3 Группа уже строит второй этаж — идет бетонирование и армирование перекрытия.
В корпусе 3.2, а также корпусе 1.2 дома №1 строительные бригады бетонируют стены первого этажа.
В корпусах 1.1, 1.3 и 3.1 строители уже завершили забивку свай и занимаются устройством фундаментной плиты.

Прикрепленные изображения

  • Снимок экрана 2023-11-14 в 08.12.24.png



Динамика строительства в ноябре
В корпусе 3.3 дома №3 Группа уже строит второй этаж — идет бетонирование и армирование перекрытия.
В корпусе 3.2, а также корпусе 1.2 дома №1 строительные бригады бетонируют стены первого этажа.
В корпусах 1.1, 1.3 и 3.1 строители уже завершили забивку свай и занимаются устройством фундаментной плиты.



Прикрепленные изображения: 1

Благодарим! Вы всегда можете посмотреть актуальные на конец каждого месяца фотографии и статус строительства вашего дома на нашем сайте в разделе "Ход строительства". Также мы публикуем динамику стройки в наших аккаунтах в соцсетях. Кроме этого, мы публикуем отдельные посты, где рассказываем про отдельные элементы строительных работ в домах.

Благодарим! Вы всегда можете посмотреть актуальные на конец каждого месяца фотографии и статус строительства вашего дома на нашем сайте в разделе "Ход строительства". Также мы публикуем динамику стройки в наших аккаунтах в соцсетях. Кроме этого, мы публикуем отдельные посты, где рассказываем про отдельные элементы строительных работ в домах.

А может вы поставите на площадке вебкамеру?

Мне нет интереса смотреть фотографии месячной давности.

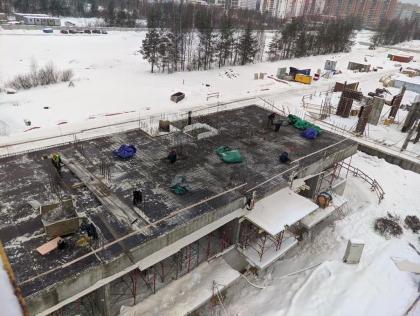

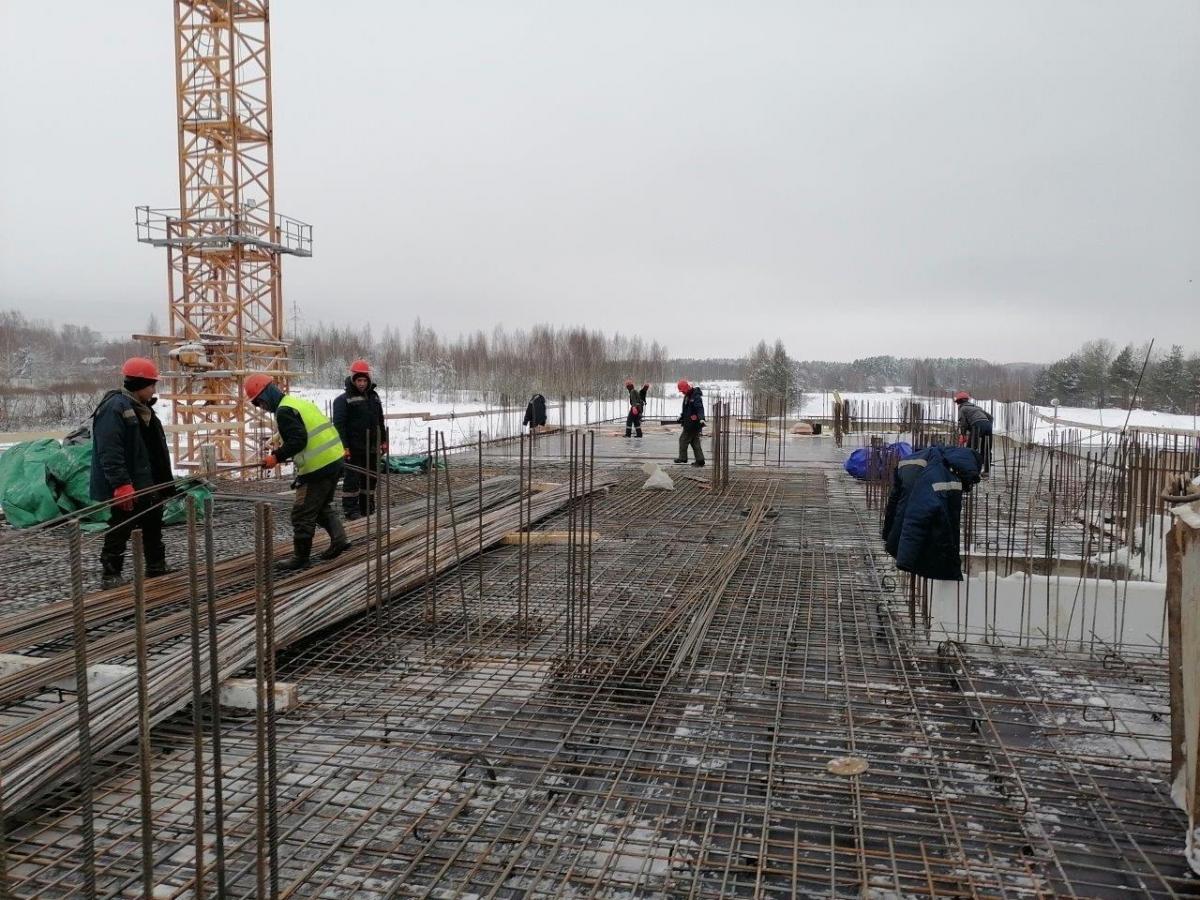

Динамика строительства  в декабре

На данный момент в ЖК А101 Всеволожск возводятся первые дома №1 и № 3, которые состоят из трех корпусов высотой 7–12 этажей каждый. В совокупности во всех корпусах будет 736 квартир. Планировки варьируются от компактных студий до семейных четырехкомнатных квартир. В цокольных этажах разместятся кладовые помещения.
В корпусе 3.3 дома №3 Группа уже строит третий этаж. Сейчас там ведется армирование и бетонирование стен и пилонов.
В корпусах 3.1, 1.3, 1.1 работы по забивке и испытанию пробный свай выполнены на 100%
Во всех корпусах дома №1 и №3 ведутся работы по устройству бетонной подготовки под фундаментную плиту и бетонирование фундаментных плит.

Прикрепленные изображения

  • 4sp-eoKPsQo.jpeg
  • QJMdg1putMU.jpeg
  • NS2c39VtJFw.jpeg
  • WRay13IJDR0.jpeg



Динамика строительства  в декабре

На данный момент в ЖК А101 Всеволожск возводятся первые дома №1 и № 3, которые состоят из трех корпусов высотой 7–12 этажей каждый. В совокупности во всех корпусах будет 736 квартир. Планировки варьируются от компактных студий до семейных четырехкомнатных квартир. В цокольных этажах разместятся кладовые помещения.

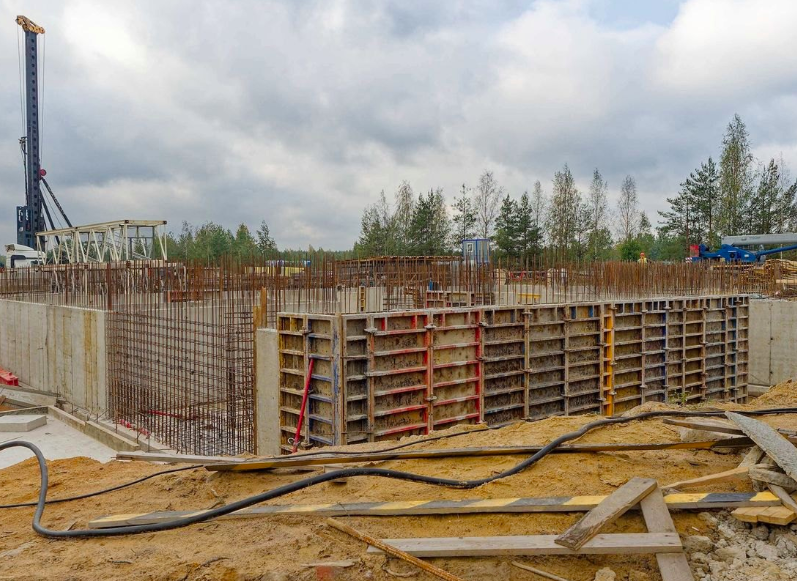

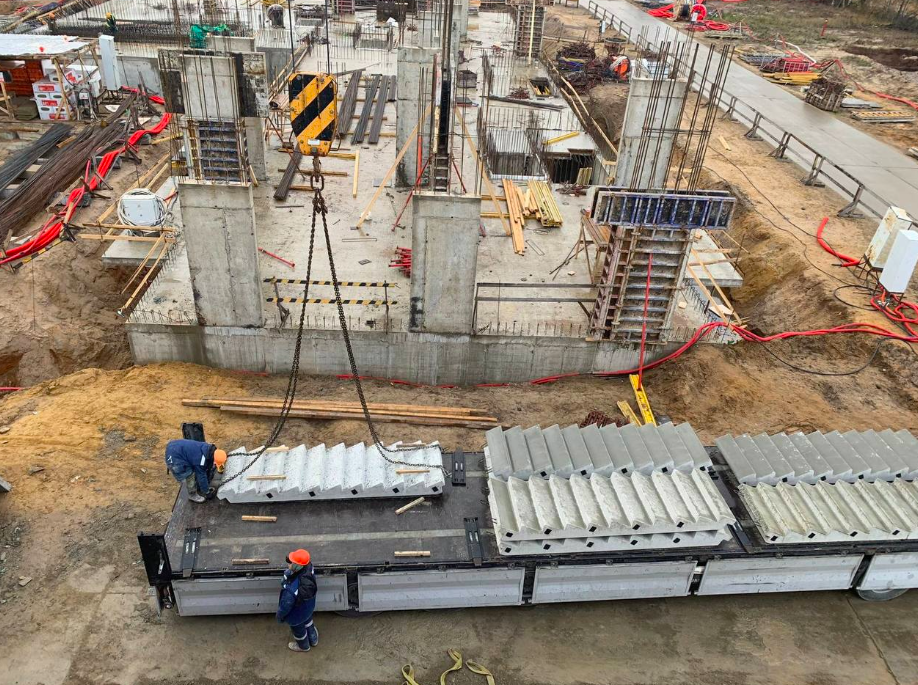

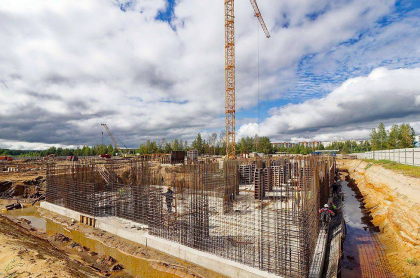

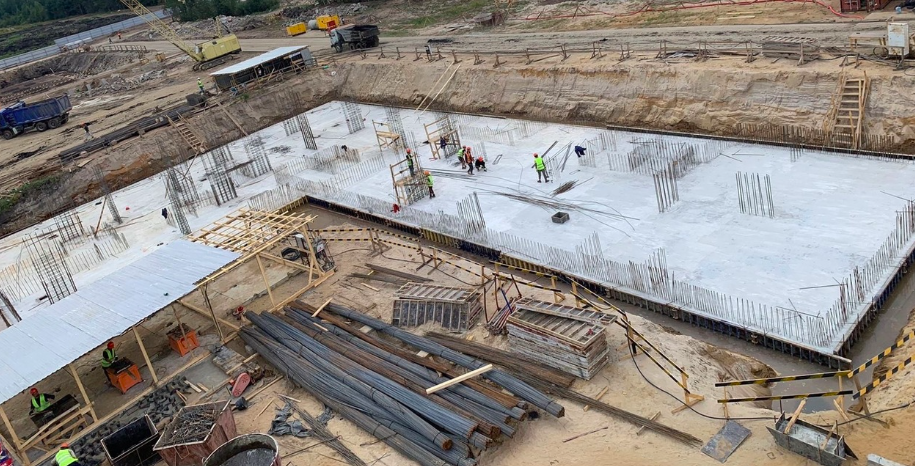

В корпусе 3.3 дома №3 Группа уже строит третий этаж. Сейчас там ведется армирование и бетонирование стен и пилонов.
В корпусах 3.1, 1.3, 1.1 работы по забивке и испытанию пробный свай выполнены на 100%
Во всех корпусах дома №1 и №3 ведутся работы по устройству бетонной подготовки под фундаментную плиту и бетонирование фундаментных плит.



Прикрепленные изображения: 4

Верно. Мы разместили информацию по ходу строительства и актуальные фотографии в социальных сетях. Также, вы всегда можете посмотреть актуальный статус на нашем сайте, в разделе "Ход строительства".

Добрый. Скажите, уже конец февраля - что сделано за месяц? Есть движение?

Добрый. Скажите, уже конец февраля - что сделано за месяц? Есть движение?

Здравствуйте! Актуальные на конец каждого месяца фотографии и статус строительства вашего дома появляются на нашем сайте в начале следующего, скоро разместим фотографии и информацию за февраль. Также мы публикуем динамику стройки в наших аккаунтах в соцсетях, подписывайтесь!

Здравствуйте! Актуальные на конец каждого месяца фотографии и статус строительства вашего дома появляются на нашем сайте в начале следующего, скоро разместим фотографии и информацию за февраль. Также мы публикуем динамику стройки в наших аккаунтах в соцсетях, подписывайтесь!

Ну можно не переживать, всё по плану пока? а то как то медленно продвигается

Ну можно не переживать, всё по плану пока? а то как то медленно продвигается

Строительство идет в соответствии с графиком, по срокам вы можете ориентироваться на дату выдачи ключей, указанную в вашем ДДУ.

Есть ли понимание - раньше времени сдадут? Или задержку ждать?

Есть ли понимание - раньше времени сдадут? Или задержку ждать?

Добрый день! По срокам просим ориентироваться на дату передачи объекта (выдачи ключей), указанную в вашем ДДУ.

Есть ли понимание - раньше времени сдадут? Или задержку ждать?

Раньше времени точно не сдадут, да и задержки быть не должно. Странно, но почему то, вы даже не рассматриваете вариант своевременной сдачи))

  • Страница 1 из 2
  • 1
  • 2
  • Вперед
Подписаться на форум в TelegramПодписаться на Telegram-бота
Ответить на тему
Представьтесь или авторизируйтесь,
чтобы получать уведомления об ответах и загружать файлы.

Прикрепить файлы

   Вы превысили квоту дискового пространства для вложенных файлов
