Ход строительства в ЖК Б15

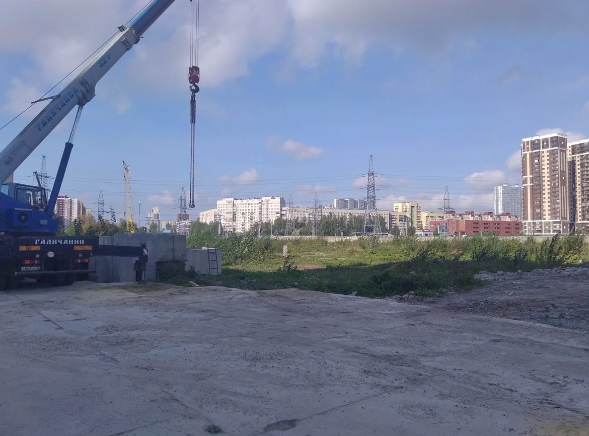

Новости со стройки на 1 октября. Ведутся работы подготовительного периода: установка временного электроснабжения; устройство свайного основания.
На данный момент завершено: работы по устройство временных автодорог и площадок; монтаж временного ограждения; работы по сносу зеленых насаждений; устройство пробных свай; бытового городка и устройство площадок.

Прикрепленные изображения

  • Снимок экрана 2023-10-11 в 15.12.05.png
  • Снимок экрана 2023-10-11 в 15.12.34.png



Новости со стройки на 1 октября. Ведутся работы подготовительного периода: установка временного электроснабжения; устройство свайного основания.
На данный момент завершено: работы по устройство временных автодорог и площадок; монтаж временного ограждения; работы по сносу зеленых насаждений; устройство пробных свай; бытового городка и устройство площадок.



Прикрепленные изображения: 2

Подготовительные работы идут от месяца до двух, ну обычно

Объявления
Ход строительства на 1 ноября
Ведутся работы подготовительного периода:
Установка временного электроснабжения;
Устройство свайного поля 2 корп. — 90%;
Ведутся работы по устройству шпунтового ограждения котлована.
Завершено:
Работы по устройство временных автодорог и площадок;
Монтаж временного ограждения;
Работы по сносу зеленых насаждений;
Устройство пробных свай;
Устройство бытового городка;
Устройство площадок;
Устройство свайного свайного поля.

Прикрепленные изображения

  • Снимок экрана 2023-11-07 в 14.14.14.png
Корпус 1,5 на 15 ноября, работы: ведется установка временного электроснабжения: работы по устройству шпунтового ограждения котлована;
продолжаются работы по устройству свайного основания паркинга - 25%.
Завершено: работы по устройство временных автодорог и площадок; монтаж временного ограждения; работы по сносу зеленых насаждений: устройство пробных свай; устройство бытового городка; устройство площадок.

Прикрепленные изображения

  • Снимок экрана 2023-11-21 в 09.43.29.png
  • Снимок экрана 2023-11-21 в 09.43.43.png
  • Снимок экрана 2023-11-21 в 09.44.29.png
Апарт-отель GloraX ЗаневскийАпартаменты с полной отделкой и меблировкой. Гарантированный доход до 80 000 ₽ в месяц. Скидка 20%.
Квартиры в GloraX Парголово!Скидки до 20%. Квартиры с отделкой, меблировкой и техникой от 5,4 млн. руб

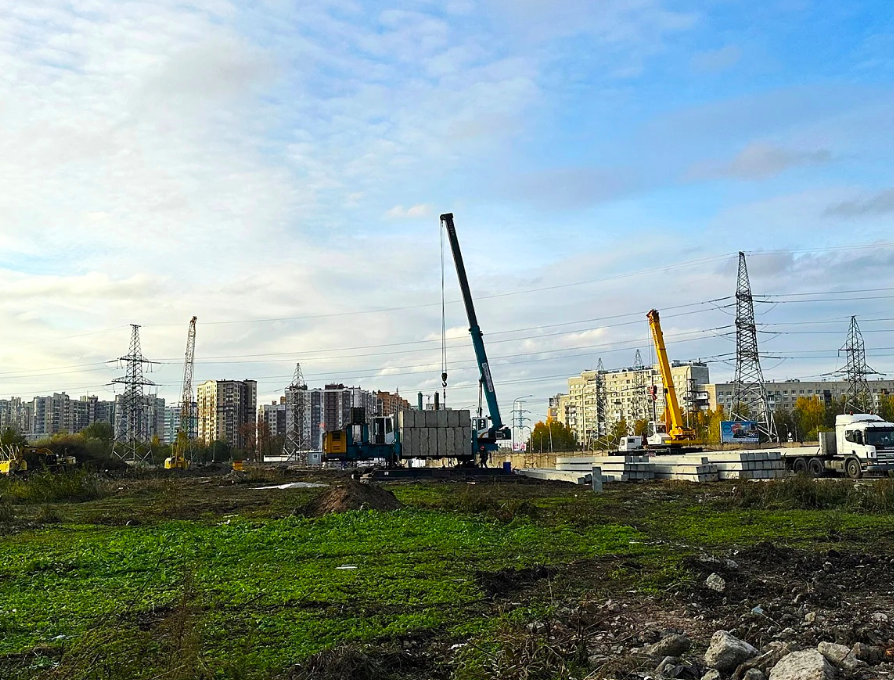

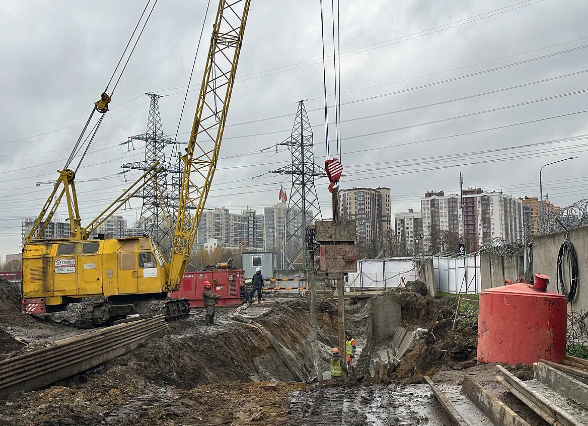

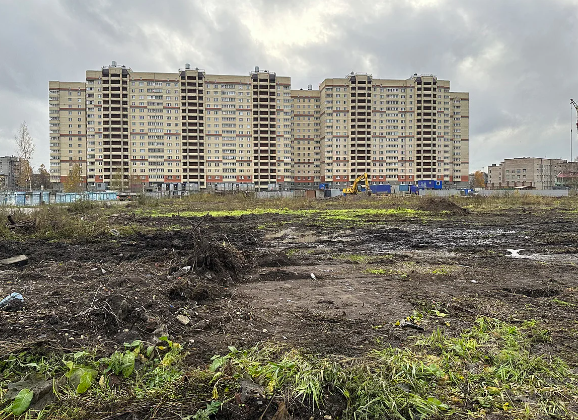

Корпус 1,5 на 15 ноября, работы: ведется установка временного электроснабжения: работы по устройству шпунтового ограждения котлована;
продолжаются работы по устройству свайного основания паркинга - 25%.
Завершено: работы по устройство временных автодорог и площадок; монтаж временного ограждения; работы по сносу зеленых насаждений: устройство пробных свай; устройство бытового городка; устройство площадок.



Прикрепленные изображения: 3

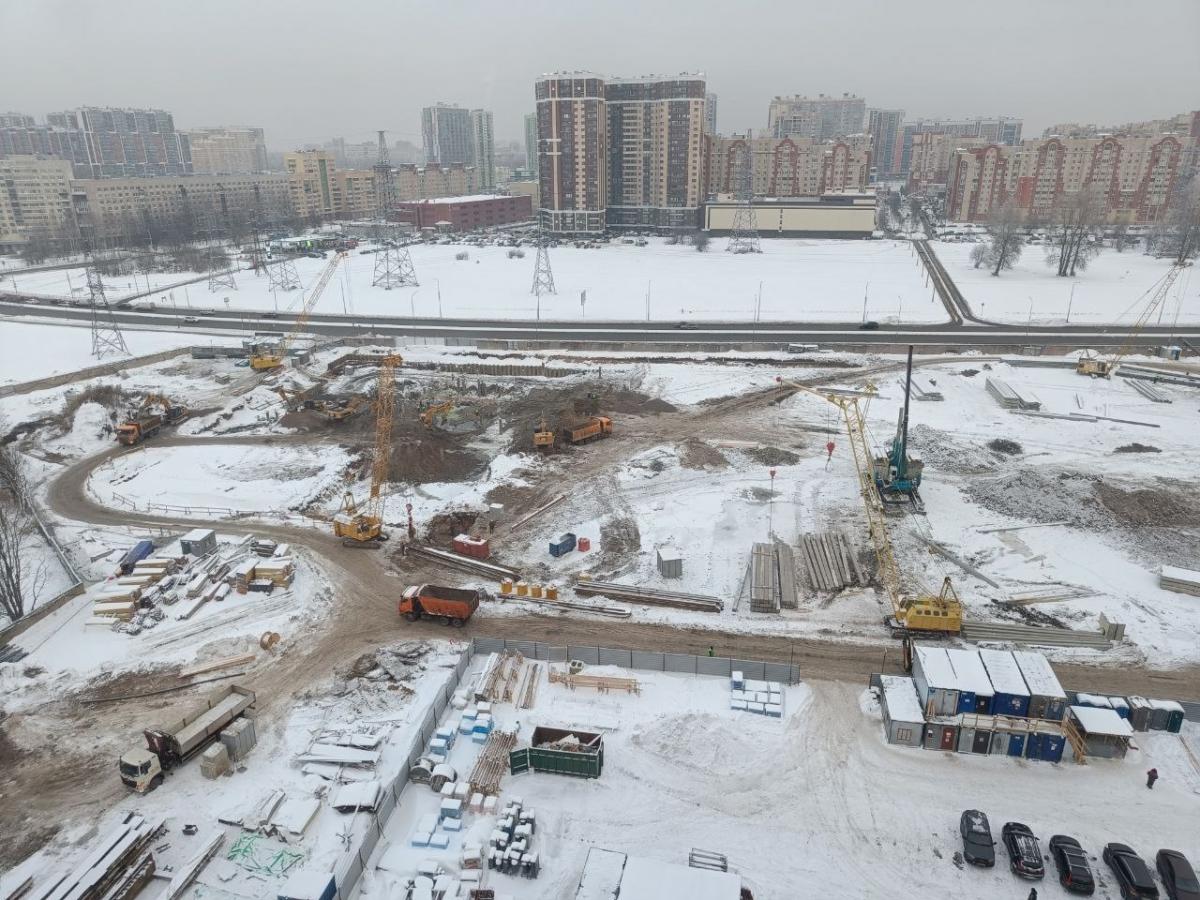

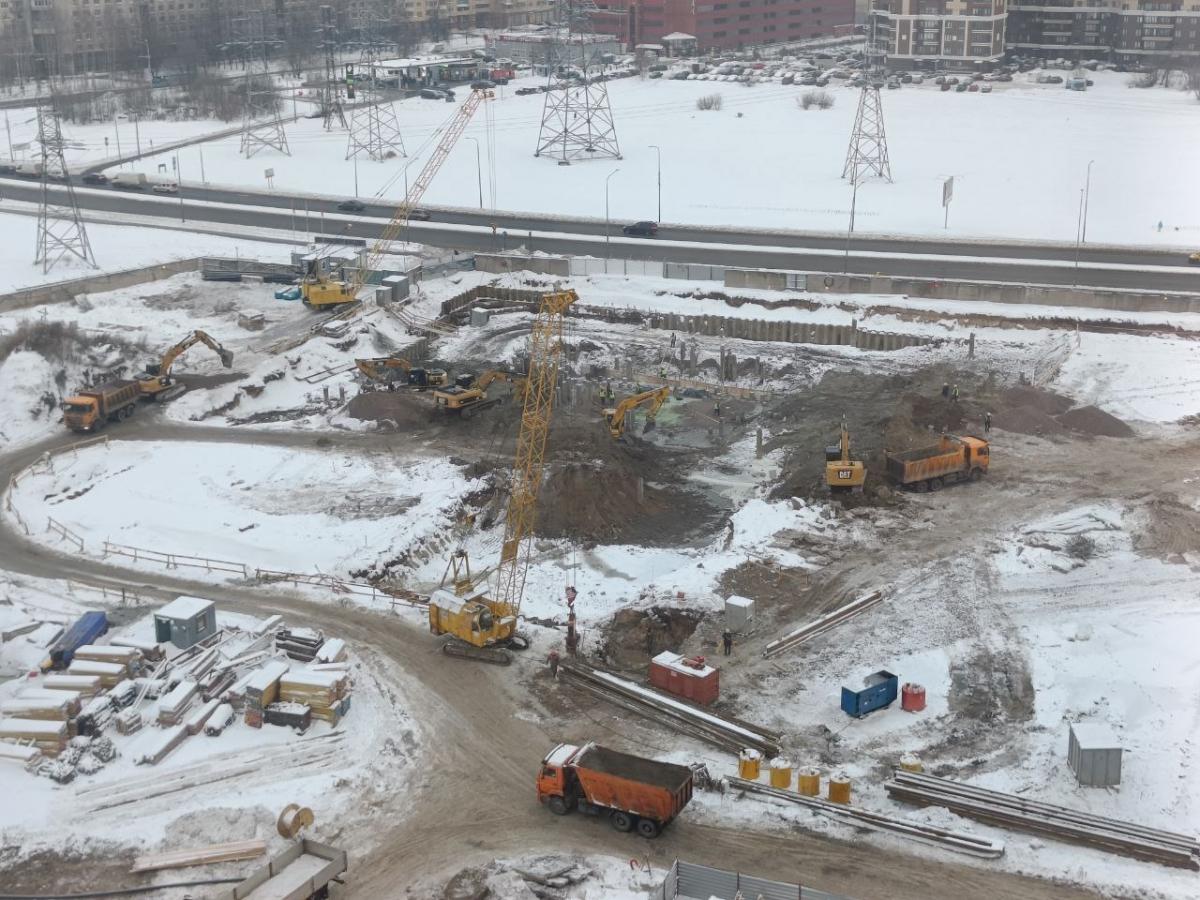

Утренние фотографии со стройплощадки. Активность очень высокая. С 8 утра уже работает техника

Прикрепленные изображения

  • SmzjRYKakhU.jpeg
  • 17amqi1vfbg.jpeg
  • vr8EPKy5sEU.jpeg
Подписаться на форум в TelegramПодписаться на Telegram-бота
Ответить на тему
Представьтесь или авторизируйтесь,
чтобы получать уведомления об ответах и загружать файлы.

Прикрепить файлы

   Вы превысили квоту дискового пространства для вложенных файлов
