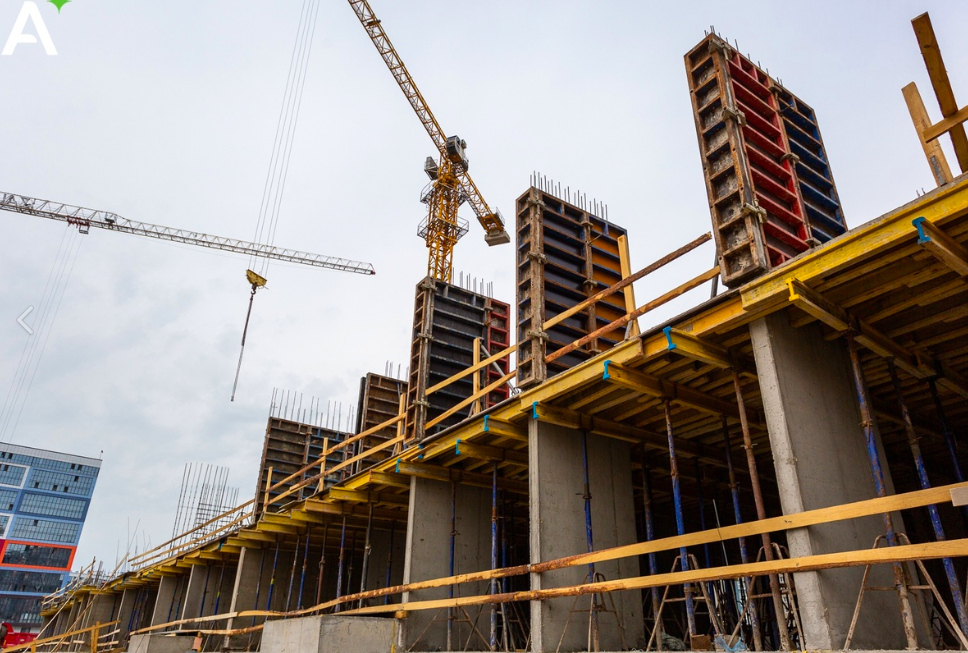

Началось строительство второй очереди, в проекте два жилых корпуса на 516 квартир различных планировок: от студий (от 26 кв.м) до еврочетырехкомнатных (до 92 кв.м). В настоящий момент идут работы по возведению пятого этажа. Завершить строительство планируется во II квартале 2025 года.
Свежий отчет о ходе строительства на начало октября
✨ 12 корпус:
Монтаж квартирных дверей - 70%
Монтаж дверей МОП - 70%
Монтаж вентиляционных клапанов - 80%
Водоснабжение и канализация:
- Стояки ВК в квартирах - 95%
- Ливнёвка - 95%
- Пожарный водопровод - 95%
- ГВС и ХВС - 95%
Отопление:
- Этажная разводка - 85%
- Стояки - 100%
- Установка радиаторов - 95%
Электроснабжение:
- Монтаж этажной разводки - 85%
- Монтаж силового кабеля - 75%
- Монтаж этажных щитков - 20%
Устройство лифтовых конструкций - 90%
Оконные конструкции:
- Монтаж оконных блоков - 100%
- Монтаж витражей (аллюминиевый профиль) - 95%
Отделка:
- Отделка технических помещений - 100%
- Штукатурка стен в квартирах - 85%
- Штукатурка стен в МОП - 85%
- Устройство стяжек в квартирах - 90%
- Устройство стяжек в МОП - 90%
- Чистовая отделка МОП - 30%
- Керамогранит полы МОП - 30%
Устройство фасада НВФ - 95%
Устройство мокрого фасада - 80%
Прикрепленные изображения: 2
