А балконы будут стеклить? А то на фото уже вставлены практически везде окна, а остекления балконов не видно.

Прикрепленные изображения: 1

Ну смотрите, судя по рендерам остекления балконов проводится не будет.

Прикрепленные изображения

  • belart-sankt-peterburg-jk-1281712612-10.jpg

Ну смотрите, судя по рендерам остекления балконов проводится не будет.

Прикрепленные изображения: 1

Такое ощущение, что это межлестничные балконы...

Объявления

А балконы будут стеклить? А то на фото уже вставлены практически везде окна, а остекления балконов не видно.Прикрепленные изображения: 1


Не понимаю, о чем вы говорите, о каком остеклении? В квартирах лоджии, или вы действительно о межлестничных пролетах? Ну там да, стекла не будет, это нормально. Или вы думаете, что без стекол останетесь в своей квартире?

Не понимаю, о чем вы говорите, о каком остеклении? В квартирах лоджии, или вы действительно о межлестничных пролетах? Ну там да, стекла не будет, это нормально. Или вы думаете, что без стекол останетесь в своей квартире?

Конечно будет остекление, естественно без стекол не оставят) вопрос больше, какое оно будет?

В первом корпусе уже фасадные работы ведутся, финишная прямая, считай.

Подводим строительные итоги ЖК в январе!

1-я очередь. Продолжается монтаж внутренних инженерных сетей и устройство кровли.

Ведется монтаж фасада, устройство наружных сетей водоснабжения и канализации.

2-я очередь. Продолжаются монолитные работы и устройство перегородок.

Идет монтаж внутренних инженерных сетей и установка окон.

3-я очередь. Продолжаются монолитные работы. Готовность – 45%.

Возводится монолитный каркас паркинга.

4-я очередь. Завершено устройство ростверка паркинга, ведутся монолитные работы.

5-я очередь. Готов котлован, идет устройство свайного поля.

Прикрепленные изображения

  • Снимок экрана 2023-02-09 в 08.19.42.png
Обратите внимание

Пошло дело, отлично!

Прикрепленные изображения

  • Снимок экрана 2023-02-21 в 17.01.18.png

Пошло дело, отлично!

Прикрепленные изображения: 1

Смотрю фасады, но что-то я не помню, чтобы где-то на рендарах были синие фасады

На фасадах начали делать облицовку синей плиткой - эта система, если не ошибаюсь, называется вентилируемые фасады. Смотрится красиво, как яркий принт на сером фоне.

На фасадах начали делать облицовку синей плиткой - эта система, если не ошибаюсь, называется вентилируемые фасады. Смотрится красиво, как яркий принт на сером фоне.

Да, это вентиляция холодной лоджии.

Плесень появится если перекрыть подачу воздуха в холодную погоду, из за конденсата будет с окон течь вода и в некоторых местах будет плесень, поэтому и сделали эту решётку

хотела бы сказать спасибо менеджеру Анастасии, что посоветовала мне купить квартиру сразу на старте продаж. Мне так было страшно, что я несу деньги по сути за виртуальную реальность. Сейчас смотрю уже на первую очередь как на почти готовый дом.

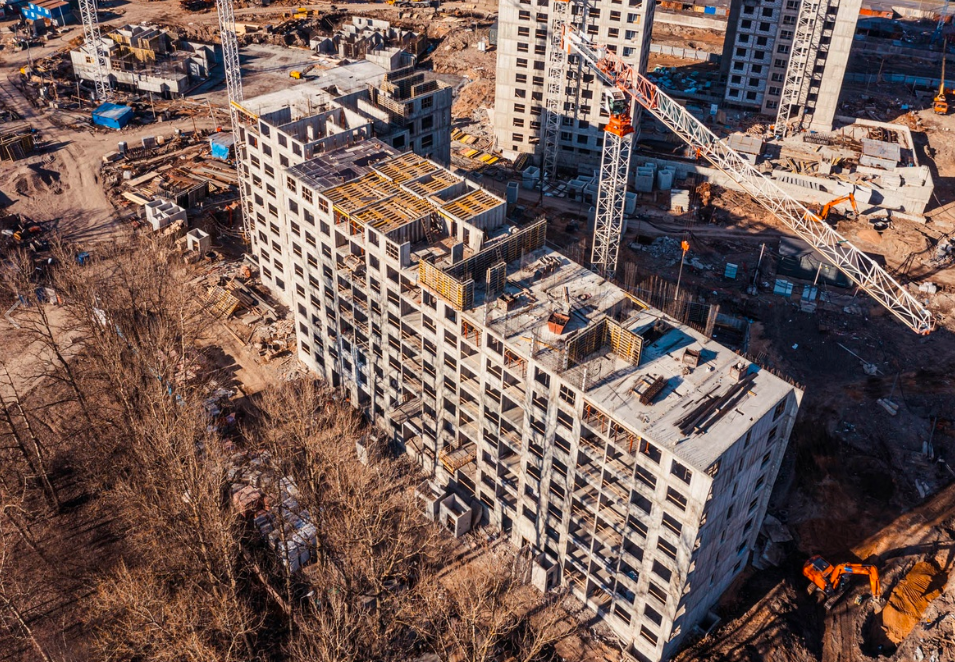

Ход стройки за апрель - 1-я очередь - продолжается устройство фасада и кровли, монтаж внутренних и наружных инженерных сетей, завершилось возведение внутренних перегородок и установка окон. Началась отделка мест общего пользования. 2-я очередь - ведется устройство перегородок и кровли. Продолжается монтаж внутренних инженерных сетей и установка окон. Началось устройство фасада. 3-я очередь - продолжается возведение монолитного каркаса. Идет устройство внутренних перегородок. Начался монтаж внутренних инженерных сетей и установка окон. 4-я очередь - монолитный каркас выполнен на 35%. 5-я очередь - идет устройство ростверка паркинга. Продолжаются монолитные работы

Прикрепленные изображения

  • Снимок экрана 2023-05-10 в 11.33.42.png

Четыре корпуса почти одинаковые стали...Может и сдадут одновременно?

Прикрепленные изображения

  • Снимок экрана 2023-06-20 в 18.07.39.png

1-я очередь



• Продолжается устройство фасада и витражных конструкций (готовность – 95%).

• Ведется монтаж внутренних и наружных инженерных сетей.

• Отделка мест общего пользования выполнена на 75%.

• Производится установка дверей и лифтов.



2-я очередь



• Заканчивается устройство перегородок (готовность – 95%).

• Продолжаются кровельные работы.

• Производится монтаж внутренних и внешних инженерных сетей.

• Установка окон выполнена на 90%.

• Ведется отделка МОП.



3-я очередь



• Заканчивается устройство монолитного каркаса

• Продолжается возведение внутренних перегородок (готовность – 55%).

• Ведется монтаж внутренних и внешних инженерных сетей.

• Установка окон выполнена на 45%.



4-я очередь



• Продолжается возведение монолитного каркаса.

• Ведется устройство внутренних перегородок (готовность – 35%).

• Идет монтаж инженерных сетей.



5-я очередь



• Продолжается возведение монолитного каркаса.

• Начался монтаж внутренних инженерных сетей.

Прикрепленные изображения

  • Снимок экрана 2023-08-03 в 14.29.59.png
Вести о ходе строительства за август!
1-я очередь
· Продолжается устройство фасада и витражных конструкций (готовность – 97%).
· Ведется монтаж внутренних и наружных инженерных сетей.
· Отделка мест общего пользования выполнена на 77%.
· Производится установка дверей и лифтов.
2-я очередь
· Заканчивается устройство перегородок (готовность – 97%).
· Продолжаются кровельные работы (выполнены на 95%).
· Производится монтаж внутренних и внешних инженерных сетей.
· Установка окон выполнена на 93%.
· Ведется отделка МОП и установка лифтов.
3-я очередь
· Продолжается возведение внутренних перегородок (готовность – 60%).
· Ведется монтаж внутренних и внешних инженерных сетей.
· Установка окон выполнена на 47%.
4-я очередь
· Продолжается возведение монолитного каркаса (готовность – 70%).
· Ведется устройство внутренних перегородок.
· Идет монтаж инженерных сетей.
5-я очередь
· Продолжается возведение монолитного каркаса (готовность – 20%).
· Начался монтаж внутренних инженерных сетей.
В сентябре на строительной площадке ощутимый прогресс за первый осенний месяц в этом году.

1-я очередь
· Продолжается устройство фасада и витражных конструкций (готовность – 98%).
· Ведется монтаж внутренних и наружных инженерных сетей.
· Отделка мест общего пользования выполнена на 87%.
· Заканчивается установка дверей и лифтов.

2-я очередь
· Заканчивается устройство перегородок (готовность – 98%).
· Продолжаются кровельные работы (выполнены на 97%).
· Производится монтаж внутренних и внешних инженерных сетей.
· Идет устройство фасада (готовность – 75%).
· Установка окон выполнена на 95%.
· Ведется отделка МОП, монтаж дверей и установка лифтов.

3-я очередь
· Продолжается возведение внутренних перегородок (готовность – 80%).
· Ведется монтаж внутренних и внешних инженерных сетей.
· Установка окон выполнена на 75%.
· Производятся кровельные работы.
· Ведется устройство фасада и витражей (готовность – 25%).

4-я очередь
· Продолжается возведение монолитного каркаса.
· Ведется устройство внутренних перегородок (готовность – 35%).
· Идет монтаж инженерных сетей.

5-я очередь
· Продолжается возведение монолитного каркаса жилых секций и паркинга.
· Ведется монтаж внутренних инженерных сетей.

Прикрепленные изображения

  • Снимок экрана 2023-10-09 в 14.05.56.png
Октябрьский отчет о ходе строительства в 1 очереди

· Завершено устройство фасада и витражных конструкций.
· Закончен монтаж внутренних и наружных инженерных сетей.
· Отделка мест общего пользования выполнена на 95%.
· Ведется установка дверей и лифтов.
· Продолжается благоустройство придомовой территории.

Прикрепленные изображения

  • Снимок экрана 2023-11-07 в 09.28.48.png
  • Снимок экрана 2023-11-07 в 09.30.19.png
Посмотрим как изменился наш ЖК за ноябрь!

1-я очередь
· Завершены установка лифтов и монтаж входных дверей в квартирах.
· Закончена отделка мест общего пользования.
· Продолжается благоустройство придомовой территории (готовность – 99%).

2-я очередь
· Продолжаются кровельные работы.
· Производится монтаж внутренних и внешних инженерных сетей.
· Идет устройство фасада (готовность – 85%).
· Заканчивается установка окон.
· Ведется отделка МОП, монтаж дверей и установка лифтов.

3-я очередь
· Продолжается возведение внутренних перегородок (готовность – 95%).
· Ведется монтаж внутренних и внешних инженерных сетей, установка окон.
· Производятся кровельные работы.
· Ведется устройство фасада и витражей (готовность – 40%).

4-я очередь
· Продолжается возведение монолитного каркаса.
· Ведется устройство внутренних перегородок (готовность – 50%).
· Идет монтаж внутренних и внешних инженерных сетей.

5-я очередь
· Продолжается возведение монолитного каркаса (готовность – 22%).
· Ведется монтаж внутренних инженерных сетей.

Прикрепленные изображения

  • OOIU7uo_eyQ.jpeg
  • jm12Db4AuUM.jpeg
  • 3qyfqYs1UVE.jpeg
  • PRsdvIuOUaU.jpeg
  • xbZUz7knMrM.jpeg

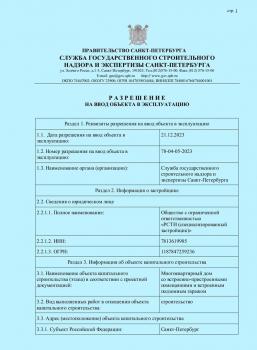

Поздравляю соседи, дом введён в эксплуатацию!

Прикрепленные изображения

  • Z2ijzQ9ohao.jpeg
На стройке кипит работа.

2-я очередь
· Производится монтаж внутренних и внешних инженерных сетей (готовность – 87%).
· Продолжается устройство фасада.
· Завершается установка окон.
· Ведется отделка МОП, монтаж дверей и установка лифтов (выполнено 75% работ).

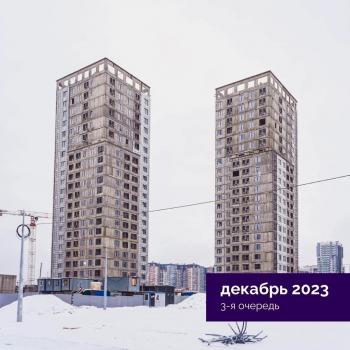

3-я очередь
· Продолжается возведение внутренних перегородок.
· Ведется монтаж внутренних и внешних инженерных сетей,
· Производятся кровельные работы, установка окон.
· Ведется устройство фасада и витражей (готовность – 60%).

4-я очередь
· Продолжается возведение монолитного каркаса.
· Ведется устройство внутренних перегородок (готовность – 60%).
· Идет монтаж внутренних и внешних инженерных сетей.
· Началась установка окон.

5-я очередь
· Продолжается возведение монолитного каркаса (готовность – 29%).
· Ведется монтаж внутренних инженерных сетей.

Прикрепленные изображения

  • eycwYmzD2YI.jpeg
  • S49z_o7ng8A.jpeg
  • Назад
  • Страница 5 из 6
  • 3
  • 4
  • 5
  • 6
  • Вперед
Подписаться на форум в TelegramПодписаться на Telegram-бота
Ответить на тему
Представьтесь или авторизируйтесь,
чтобы получать уведомления об ответах и загружать файлы.

Прикрепить файлы

   Вы превысили квоту дискового пространства для вложенных файлов
